  Kaiyun 开云Kaiyun 开云某水利水电施工企业承包商(乙方)与业主(甲方)签订了一份水利工程施工合同,合同约定工期为81天,工期每提前一天,奖励4500元,每拖后一天,罚款5000元。根据技术方案,确定A、D、H三项工作使用同一台机械并按A→D→H顺序组织施工。乙方提交的施工网络计划如下图所示,该计划得到业主的认可。

  双方约定经济补偿标准如下:1)人工工资单价为32元/工日,窝工人工费为18元/工日;2)机械单价为242元/台班,机械窝工费单价为140元/台班。3)施工管理费、利润等补偿不计。

开云 开云体育平台施工网络计划之案例分析作业20xx(图1)

  事件1:业主未能及时提供全部施工场地,使工作A、C两项工作分别延迟开工4天和2天,造成这两项工作分别窝工26和14个工日,并造成工作A机械窝工10个台班。

  事件2:在工作E施工时,由于业主提供的某种材料不合格,造成拆除用工30个工日,乙方材料费损失3.6万元,因拆除重新施工使作业时间增加3天。

  事件3:在工作H施工时,机械出现故障,停工检修7天,造成人工窝工28个工日,机械窝工14个台班。

  事件4:在工作N施工时,由于设计变更造成施工时间增加了6天,多用了人工25个工日,增加其他费用1.6万元。

  2、分别对上述4个事件进行分析,说明对工期有何影响,乙方可否索赔工期或费用?为什么?若可以索赔,则可索赔的工期或费用分别为多少?

  3、该工程的实际施工天数为多少天?乙方可得到的工期补偿为多少天?工期奖罚天数为多少天?乙方最终可得到的经济补偿为多少元?

  ③若延误的工作为非关键工作,则与总时差比较:若小于等于总时差不影响工期,不予补偿;若大于总时差,则超过总时差几天,补偿几天。

  实际施工期=原合同工期+所有的延误时间(包括业主原因和承包商原因引起的所有延误时间)

  ③完成额外工作:补偿金额=日工资单价×工日数或补偿金额=机械台班单价×台班数。 ④若是工程变更导致工程量增加:补偿金额=增加的工程量×综合单价

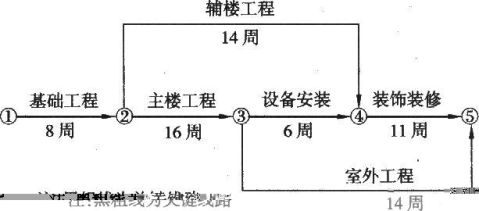

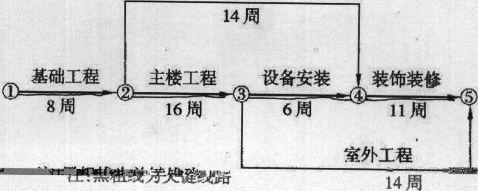

  某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同工期为41周。乙方提交了一份施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示。

开云 开云体育平台施工网络计划之案例分析作业20xx(图2)

开云 开云体育平台施工网络计划之案例分析作业20xx(图3)

  事件l:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加费用5万元。因地基复查使基础施工工期延长3天,人工窝工15个工日。

  事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作工期拖延l周。 事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4天。

  事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个日,该工作工期延长4天,材料损失费1万元。

  4.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,乙方应得到的索赔款为多少?

  1.关键线路上的工作(即关键工作)为重点控制对象,包括:基础工程、主楼主体、设备安装、装饰装修。

  事件l:是因地质条件的变化引起的,属于甲方应承担的风险,既可以索赔费用,也可以索赔工期。

  事件2:是因设计变更引起的,属于甲方应承担的责任,既可以索赔费用,也可以索赔工期。

  事件3:是因施工机械出现故障引起的,属于承包商自己应承担的风险,与甲方无关,不能向甲方提出索赔。

  事件4:是因乙方购买的施工材料的质量不合格引起的,属于承包商自己应承担的责 任,与甲方无关,不能向甲方提出索赔。

  3.综上所述,事件l、事件2可进行工期索赔。基础工程是关键工作,延长3天,可

  获得3天的工期补偿;辅楼工程延长1周,但因它不是关键线周的总时差,所以不能获得工期补偿。因此,乙方可得到的工期补偿为3天。

  xx年工作计划汇报第一、20xx年工作中存在的问题:多次在参与配合会议接待工作中出现服务人员不到位、应用设备不及时情况,从中折射出在日常工作中与其他部门协调不好,沟通不够,在自身工作中主动性不强的根本问题。网络…

  网络推广工作计划一外链论坛贴吧发布1每日论坛发帖10贴内容主要以站内更新热点资讯以及商城相关介绍可以以宣传的方式同时也可作广告贴发布2贴吧每日发帖10篇内容偏重于与物联网知识和物联网商城栏目有关的网站会员功能体...

  工作计划一、工作目标:1.加强网络部的活动前后宣传作用,积极配合各个部门的工作。加强各部门的联系,确保每次活动的顺利开展;2.积极对部内人员进行培训,以保证网络部工作的开展顺利进行;3.充分利用好网络平台,做好…

  20xx年网络工作计划及要求一大方向落实品牌营销通过对内完善信息内容对外开发多渠道推广高频率品牌传播打造品牌二具体计划一官网1官网要求年月日以前完成官网制作并充实内容投入使用1以活动为导向提前半个月页面美化2每...

  计划20xx年在网络部全体家人努力下共完成百度竞价公司官方网站淘宝店手机APP阿里巴巴诚信通的平台建立建立具有我司特色的全方位网络营销平台和工作流程等总结这一年的工作取得了一些成绩但也存在许多问题好的计划等于成...

  网络管理员20xx年工作计划计算机及其网络维护管理方面的工作工作内容:此项工作主要包括公司计算机硬件的维护、管理,并保证公司计算机及相关网络产品的正常工作,公司计算机上软件的安装及维护,软件在使用过程中出现问题…

  网络信息管理中心20xx年度工作计划20xx年12月网络信息管理中心20xx年工作计划根据黄淮学院十二五发展规划黄淮学院十二五信息化发展规划和我校建设应用型本科大学的相关精神与要求本年度网络信息管理中心将以做好...

  周工作计划本周工作目标是提高软文的写作质量注重文采与产品的亮点结合通过官网外链微博微信等平台提高产品的曝光度及知名度具体工作计划如下1根据领导安排撰写相关软文2提高软文质量反复斟酌找到文字与产品的结合点以优美的...

  20xx年正豪集团网络编辑工作计划拟稿张友德网络编辑工作规范是编辑部内部建设的重要组成部分是促进编辑工作提高质量同时也是网站运营中重要的一环下面以我为网络编辑写的工作规范为例详细介绍网编工作中要注意的细节问题并...

  网络部工作计划书目的为了把公司业务搞得更好把公司网站更好的推广出去让客户的访问量增加现在重要的是把公司网站做好并把流量搞起来工作计划08290904通过37天的时间来了解公司或同行主要推广的关键词并对以原网络部...

  20xx年度服务中心网络部工作计划围绕学校20xx年学校工作重点坚持科学发展观充分发挥学校网络部的技术指导和管理职能强化服务意识责任意识发展意识巩固我校教育信息化成果不断完善信息化建设水平大力推进教育现代化进程...

  网络编辑部工作计划本学期我部将认真着手以下工作一认真及时更新学院动态新闻丰富网站内容切实提供及时有效的信息1每周发放任务单对每周网站维护任务进行量化2安排专人负责各自的更新栏目3每周定期对新闻更新任务进行评估检...开云体育 开云平台开云体育 开云平台
